Period povrata investicije može se značajno skratiti ukoliko se izgradnja SE sufinancira iz za to predviđenog Fonda za zaštitu okoliša i energetsku učinkovitost (FZOEU) koji jednom godišnje objavljuje javni poziv za poticaje u iznosu 50% priznatih troškova izgradnje SE (za 2024. godinu do 6000 € po prijavi odnosno 600 €/kW snage).
Jedan od osnovnih dokumenata nužnih za izgradnju SE je glavni projekt koji je obvezni prilog prijavi za poticaje. Za priključak SE na elektroenergetsku mrežu potrebno je odobrenje HEP-ODS-a u vidu elektroenergetske suglasnosti (EES) koja se izdaje na temelju odobrenog glavnog projekta SE.
Glavni projekt integrirane SE u općem dijelu sadrži dokaze o legalnosti objekta, dokaze o vlasništvu, izvod iz katastarskog plana, važeću EES te izjavu projektanta da SE spada u jednostavne građevine za koje se ne izdaje građevinska dozvola. Tehnički dio glavnog projekta sadrži analizu potrošnje električne energije investitora, proračun/dimenzioniranje elemenata SE, izračun očekivane proizvodnje SE i doprinos smanjenju stakleničkih plinova te ekonomsku valorizaciju i period povrata investicije. Glavni projekt u pravilu sadrži i troškovnik za izgradnju SE.
Postupak izgradnje SE sastoji se od nekoliko sukcesivnih koraka:
- utvrđivanje zadovoljenja uvjeta za izgradnju SE
- procjena optimalne veličine izgradnje (snage) SE odnosno varijantnih rješenja
- odluka investitora o veličini (snazi) SE na temelju informativne ponude
- izrada glavnog projekta SE *
- obavijest investitora HEP-ODS-u o namjeri priključenja SE
- obavijest HEP-ODS-a o mogućnosti priključenja (izdavanje EES)
- izgradnja SE
- puštanje SE u pogon
* ukoliko se investitor javlja na javni poziv FZOEU za sufinanciranje izgradnje SE potrebno je paralelno izradi glavnog projekta pokrenuti postupak prikupljanja dodatne dokumentacije koja se obvezno prilaže uz prijavu na javni poziv
Uvjeti za izgradnju integrirane SE
Uvjeti za izgradnju integrirane SE sastoje se od pravno-formalnih uvjeta povezanih s investitorom i tehničkih uvjeta povezanih s objektom na koji se ugrađuje SE.
Investitor mora biti vlasnik legalno izgrađenog objekta i ujedno vlasnik obračunskog mjernog mjesta (OMM) preko kojeg je objekt priključen na elektroenergetsku mrežu HEP-ODS-a.
Vlasništvo nad objektom se dokazuje vlasničkim listom (izvadak iz zemljišne knjige - ZK uložak) dok se vlasništvo nad OMM dokazuje postojećom EES odnosno ugovorom o korištenju mreže ili energetskom karticom koju izdaje HEP-ODS na zahtjev kupca.
Tehnički uvjeti odnose se na veličinu, orijentaciju i nagib krova na koji se ugrađuje SE te na karakteristike (1-fazni, 3-fazni, priključna snaga) postojećeg priključka na elektroenergetsku mrežu (EES).
Veličina izgradnje SE
Veličina izgradnje SE, koju karakteriziraju tzv. instalirana snaga odnosno priključna snaga, određuju se s obzirom na raspoloživu površinu za ugradnju FN panela, karakteristike potrošnje i mogućnost priključka.
Raspoloživa površina s obzirom na orijentaciju i nagib određuje minimalnu odnosno maksimalnu instaliranu snagu FN generatora. Optimalna priključna snaga određuje se analizom potrošnje na temelju podataka o dosadašnjoj cjelogodišnjoj potrošnji odnosno planiranom povećanju potrošnje. Podaci za analizu mogu se prikupiti na temelju računa za električnu energiju odnosno energetske kartice koju kupac može dobiti na zahtjev od HEP-ODS-a. Priključna snaga ograničena je tehničkim uvjetima priključenja – za kućanstvo maksimalna priključna snaga iznosi 22 kW.
S obzirom na važeću regulativu glede obračuna električne energije, optimalnu veličinu izgradnje SE karakterizira balans između preuzete i predane energije u mrežu na godišnjoj razini.
Informativna ponuda za SE
Na temelju procjene optimalne veličine izgradnje SE izrađuje se informativna ponuda koja sadrži procjenu troškova izgradnje s očekivanim poticajem FZOEU-a te procjenu perioda povrata investicije.
Savjetovanje i izrada informativne ponude na temelju koje slijedi odluka investitora o izgradnji SE izrađuje se besplatno.
Izrada glavnog projekta SE
Nakon odluke o izgradnji SE investitor sklapa ugovor o izradi glavnog projekta.
(slika – projektiranje integrirane SE)
Glavni projekt se izrađuje sukladno Zakonu o gradnji o ostalim relevantnim propisima i normama, a sadrži sve podatke mjerodavne za ishođenje EES i troškovnik za sklapanje ugovora s izvođačem radova.
Prema tehničkim uvjetima javnog poziva FZOEU za 2024. godinu trošak izrade glavnog projekta snosi prijavitelj i taj trošak se ne sufinancira od strane fonda.
-
Zahtjev i odobrenje za priključenje SE
Na temelju zahtjeva (uz koji se prilaže glavni projekt SE) HEP-ODS provjerava mogućnost tzv. jednostavnog priključenja, koje osim opremanja OMM-a ne zahtjeva stvaranje dodatnih tehničkih uvjeta u mreži te izdaje obavijest o mogućnosti priključenja i ponudu za opremanje OMM-a.
Troškovi opremanja OMM-a za priključak SE sufinanciraju se iz sredstava FZOEU na temelju računa o izvedenim radovima.
Prema Pravilima o priključenju na distribucijsku mrežu (rujan 2023.) kućanstva s postojećom EES do 11,04 kW (3-f) odnosno 3,68 kW (1-f) pokreću pri HEP-ODS-u postupak priključenja na temelju glavnog projekta i jednostavne obavijesti o namjeri za priključenje SE.

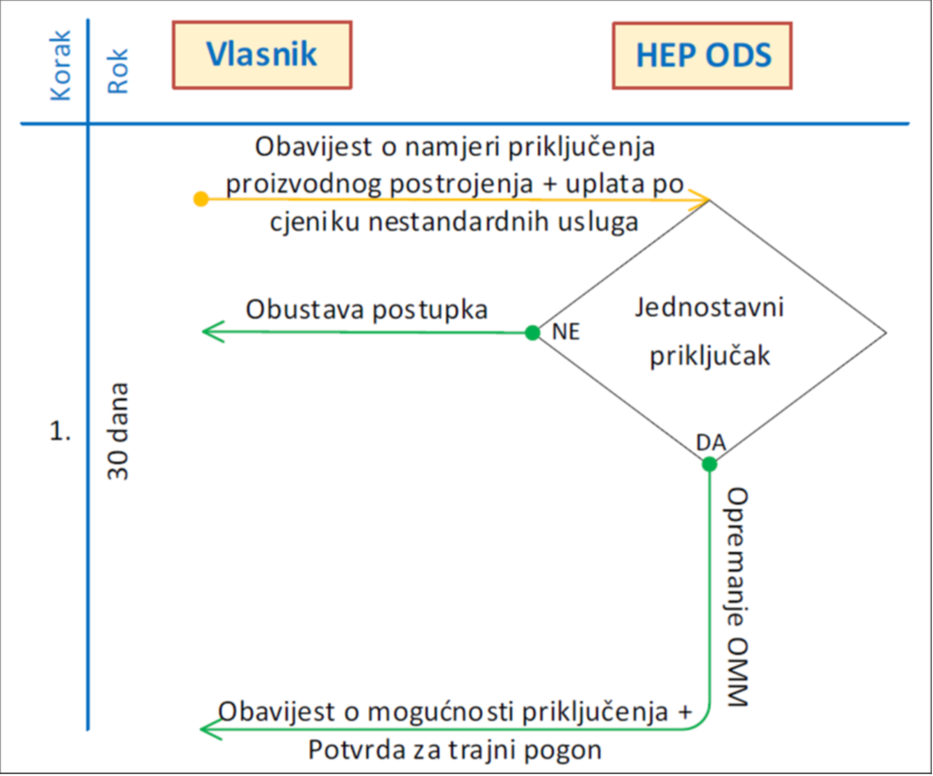

(shema postupka na temelju jednostavne obavijesti)
Za veće snage do 22 kW potrebno uz glavni projekt podnijeti zahtjev za provjeru uvjeta priključenja. Nakon potvrde glavnog projekta HEP-ODS izdaje novu EES na temelju koje se pristupa gradnji SE.

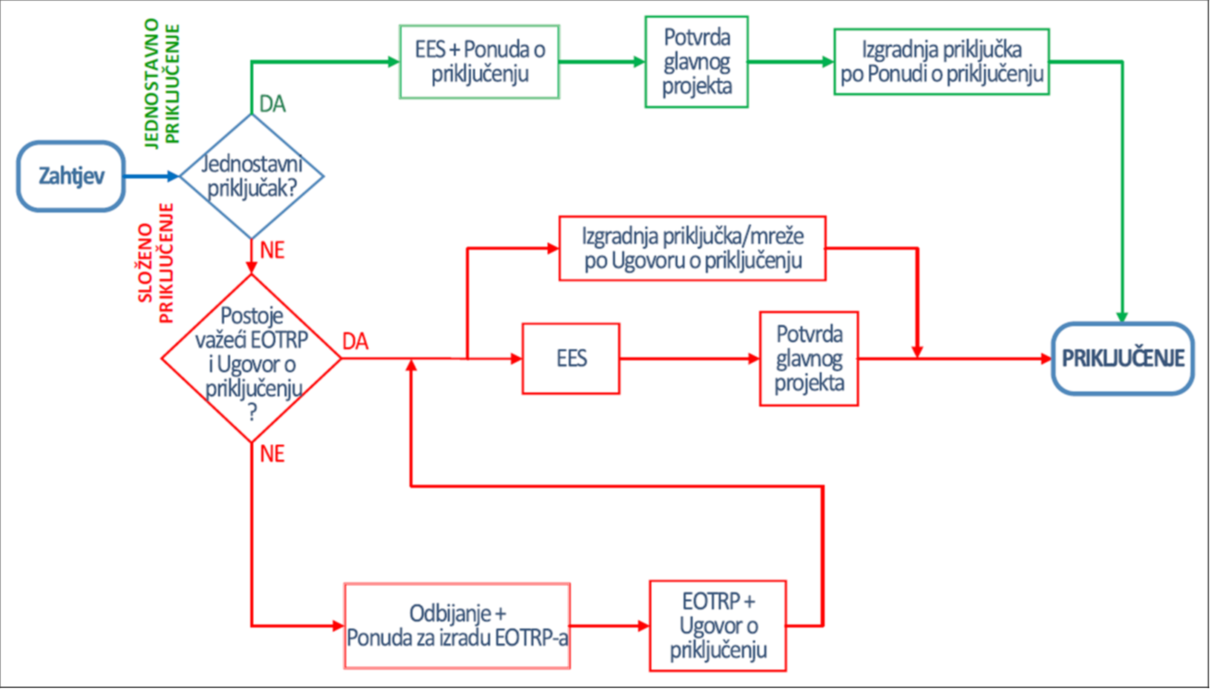

(shema postupka priključenja)
Uz prijavu na javni poziv FZOEU potrebno je priložiti obavijest o mogućnosti priključenja.
Izgradnja i puštanje u pogon SE
Izgradnja SE slijedi nakon sklapanja ugovora s izvoditeljem radova na temelju troškovnika. Prema Pravilniku o uvjetima i mjerilima za utvrđivanje sustava kvalitete usluga i radova za certificiranje instalatera obnovljivih izvora energije radove na izgradnji SE mora izvoditi certificirani instalater FN sustava.
Trenutno se na tržištu nude cijene izgradnje SE oko 1000 €/kWp instalirane snage.
Nakon izgradnje SE i opremanja OMM investitor podnosi HEP-ODS-u Zahtjev za promjenu statusa kod kućanstva s vlastitom proizvodnjom koje se prilažu glavni projekt SE, certifikati ugrađene opreme i potvrda o uporabljivosti izvedene električne instalacije s izjavom izvođača radova o pregledu i ispitivanju koje pribavlja izvoditelj radova.
SE se pušta u trajni pogon nakon što investitor sklapi s HEP-ODS-om Ugovor o korištenju mreže i Ugovor o otkupu viškova električne energije s opskrbljivačem električne energije.
